福建福州海上风电项目25MW风电一次性试运成功

发布时间:2024-12-20 文章来源:
    近日,由我司参建的福建福州海上风电项目25MW风电一次性试运成功。
    该项目电机主要由支撑调节系统、电机转子、电子定子、轴承等部件组成。我司负责该项目风电安装施工,内容包括主要部件关键尺寸及功能检查、传动装置装配、转轴吊装、轮毂组圆及翻身、轮毂套装及引线装配、轴承座及转子轮毂整体吊装安装、定子翻身及运输、定子套装、非驱动端轴承及端盖装配、电机线缆连接、油水管路配管、电机运输、安装、配合调试等。
    公司在此项目上的安装创下国内同类项目“三个最”:
    安装时间最短:国内同类项目的大型电机安装周期约6个月时间,此次安装缩短到2个月左右时间。

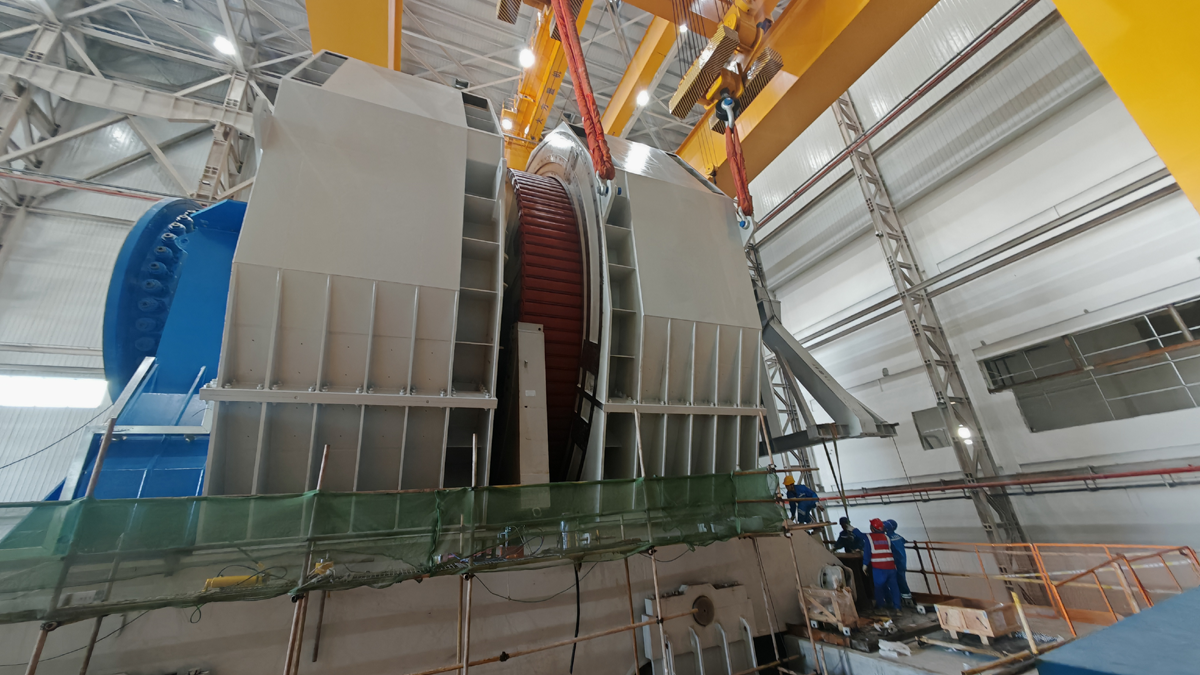

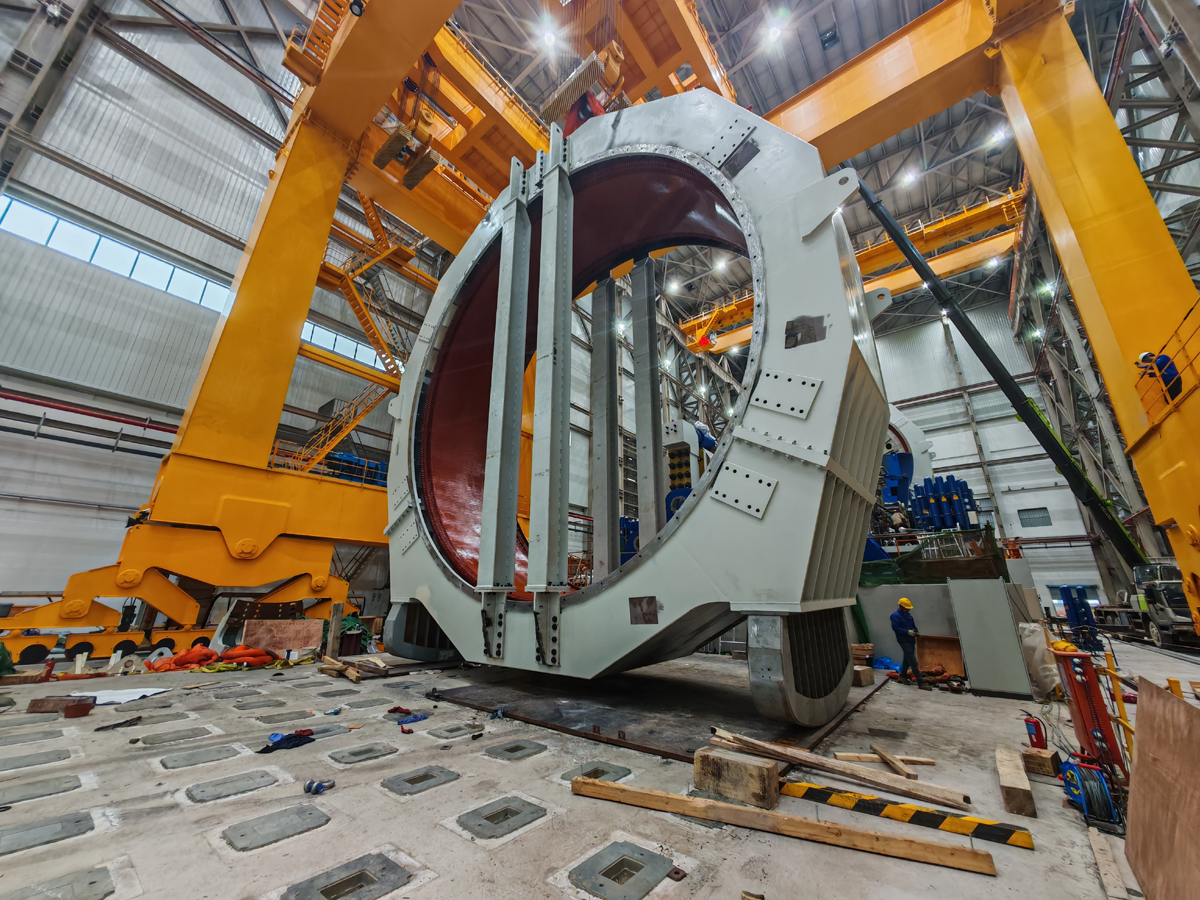

    安装难度最大:拖动电机整体重量超过1500吨,其中单台定子重280吨,单台转子重260吨,转轴重110吨。单个部件重量巨大、尺寸巨大、作业空间有限,安装工艺流程极为复杂,吊装难度极大。2号定子外壳与龙门吊支腿、1号定子吊耳水平距离不超过0.1米,与基础承接台垂直距离不超过0.5米。
    安装精度最高:定子直径13.5米尺寸下控制12mm的气隙间隙,要求气隙不均匀度不超过5%,实际偏差不超过0.6mm。在电机主体部件安装就位后,需要开展静平衡调整,调平转轴和输出端面位置、尺寸偏差不超过0.5mm。
    该项目的成功实施不仅是技术与实力的胜利,更是精神与信念的结晶,展现了中机一建人“诚信 敬业 创新 卓越”的企业精神,让我司在行业内树立了良好的口碑,赢得了广泛的赞誉和信任,成功打开了业务合作的崭新局面,为公司未来在海上风电领域乃至整个新能源产业的持续发展奠定了坚实基础,也为我国新能源事业的繁荣发展贡献了力量。

    项目简介:国家级海上风电研究与试验检测基地项目25MW海上风电机组全尺寸地面试验平台是由中国电力科学研究院主持建设的世界一流海上风电机组检测中心,入选第四批国家能源领域首台(套)重大技术装备名单。该基地是国家“十四五”规划的重大项目,建成后将为风电产业链各环节提供实验验证支撑,促进整个风电行业高质量发展。
